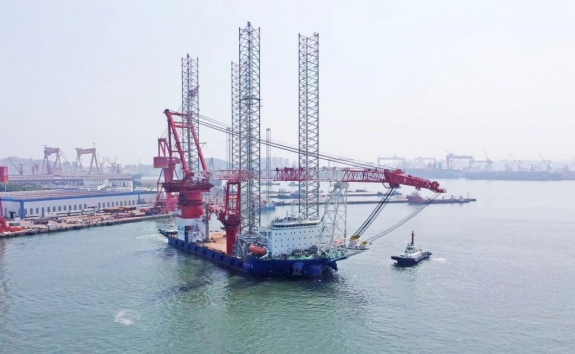

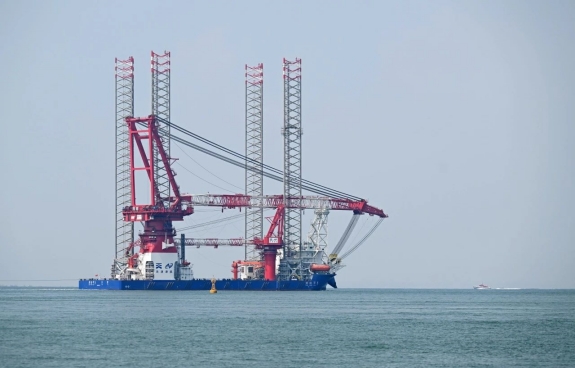

“港航平5”由天津港航工程有限公司投資建造,于今年4月在江蘇南通海域順利吉水。“港航平5”船長135米、寬50米,最大作業水深70米,最大起重能力1800噸,甲板以上起升高度168米,升降系統樁腿長度135米,配備DP2動力定位系統具備無限航區作業能力,可容納120人在海上生活居住,滿足20MW及以上風機設備的施工作業要求,可同時攜帶2套16MW風機,是目前國內起重綜合能力最強、起升高度最高、升降樁腿最長的自航自升式海上風電施工平臺。
在青島海西重機開啟最后階段建設后,項目監造組聯合建造團隊緊密配合,不斷優化工序流程,僅用40天,高效完成1800T主吊及380T輔吊的安裝,并順利完成四條國內最長樁腿的接長工作,逐一攻克了高空對接精度控制、高強鋼齒條板焊接等難關,于7月底完成平臺升降系統、推進系統、吊裝系統等必要設備安裝工作。期間,同步開展了移船駐位、系泊試驗以及站樁試驗等一系列關鍵性功能試驗,目前該平臺前期的起重測試、升降測試等陸試階段已成功通過驗收,取得了中國船級社頒發的試航證書。
交付前,“港航平5”將開啟最終的海試階段,在實際海域中接受各項性能考驗,包括航行穩定性、動力定位系統等關鍵指標的測試。
為確保此次海試圓滿完成,港航工程公司“港航平5”項目團隊搶抓施工窗口期,對平臺結構、電氣設備、航行推進、吊機功能等多個關鍵工序,深入細致進行全船調試、檢驗。
