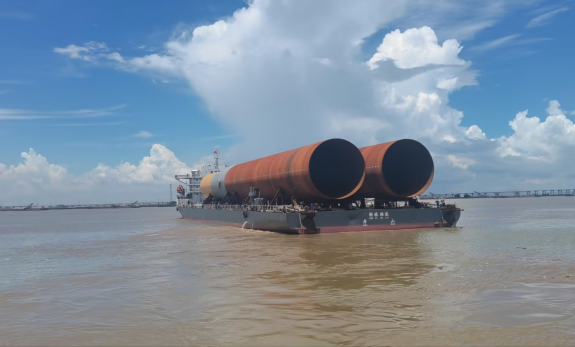

7月5日,海南CZ2單樁B68#、 B69#兩套管樁開始滾裝作業,歷經三個多小時,裝船任務正式完成。7月6日,中山基地第二個航次,第三、四套單樁B68/69#發往海南風場。
廣西廣投防城港項目

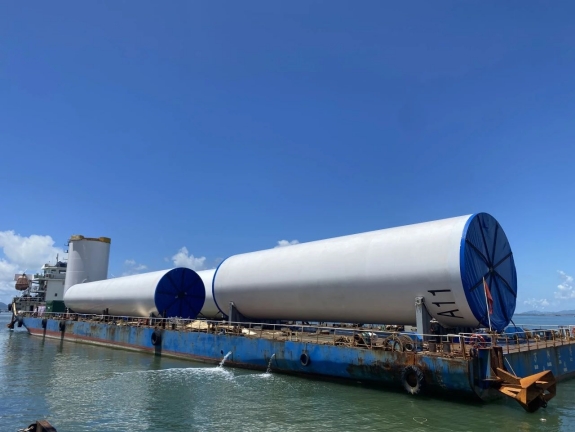

7月10日,隨著裝載A11#塔筒的運輸船緩緩駛離陽江港碼頭,標志著我司為廣西廣投防城港A場址標段一海上8.5兆瓦塔筒項目第六套塔筒產品順利完成發運。我司承接的廣西廣投防城港A場址標段一海上8.5兆瓦塔筒項目共計10套產品制造任務,總體計劃將于7月底前全部完成。
中鐵大橋局三峽陽江青洲六鋼管樁項目

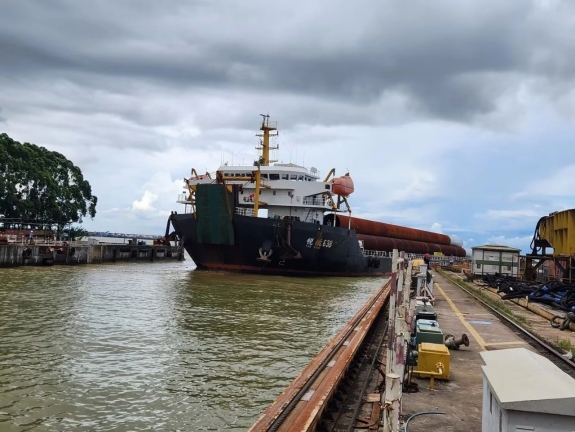

7月10日,中鐵大橋局三峽陽江青洲六鋼管樁項目第四船,37#/26#兩套鋼管樁順利裝船進塢,經過項目組成員艱苦作業,于7月11日下午順利出運離塢發往風場。本次中鐵大橋局三峽陽江青洲六鋼管樁項目第四批次的交付中,項目組精誠團結,克服天氣、海況帶來的影響,全體人員的協作與高效贏得了中鐵大橋局駐場業主、監理的肯定和認可。
三航防城港一期導管架項目

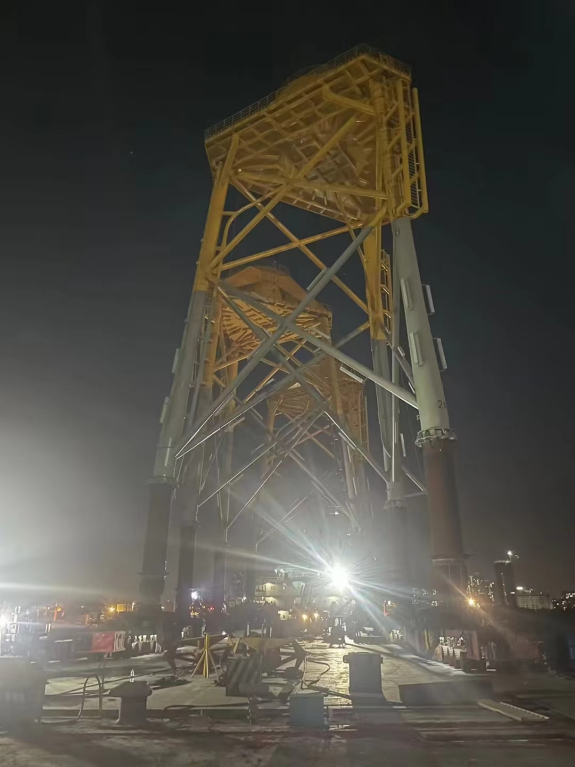

7月11日,三航防城港一期導管架項目的最后三套導管架在東莞基地完成裝船,標志著此項目31套導管架全部?jī)?yōu)質高效完成!在建造期間,項目組多次受到業主方的表?yè)P(yáng)與肯定。本項目的成功交付,也為公司批量建造導管架產品積累了豐富的施工經驗。
