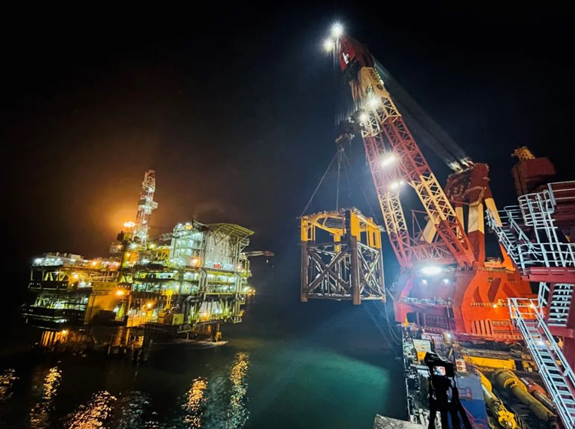

2月19日晚,在渤海油田岸電項目一期施工現場,7500噸級全回轉起重船, “藍鯨”號正在積極籌備吊裝作業。緊鄰“藍鯨”號??康?ldquo;德渤2號”駁船上,秦皇島32-6EPP、秦皇島32-6CEPL導管架正在等待“下水”。
整個項目從2020年9月正式批復組織機構及編制,到2021年6月29日計劃投產,時間不足10個月。2020年8月28日,岸電項目青島現場、塘沽現場開工;同年12月28日,秦皇島32-6EPP導管架主結構合攏;2021年1月11日,河北項目第一臺主變壓器主體吊裝就位;2月13日,導管架裝船。2月19日 23:15,秦皇島32-6EPP導管架順利入水.
