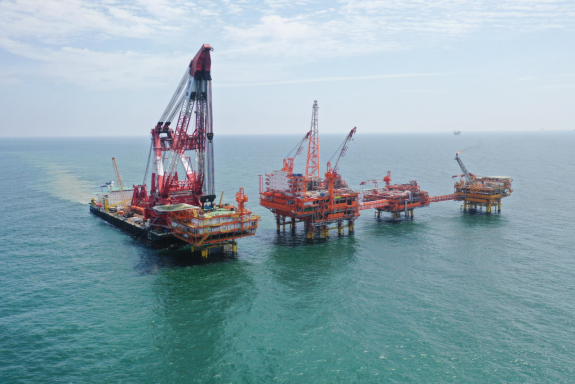

近日,由海油工程青島場地建造的我國海上最大規模岸電應用工程項目——渤中19-6岸電電力動力平臺完成吊裝。
渤中-墾利油田群岸電應用工程項目(下簡稱“岸電二期”)四個海上岸電電力動力平臺全部完成海上吊裝,岸電入海再進一步。
岸電二期建設總規模520兆瓦,是我國海上岸電應用工程中油田覆蓋面最廣、工程量最大、用電負荷最多的一期項目,新建4座海上變電平臺,岸電網絡覆蓋渤中28/34油田群、渤中35-2油田墾利10-1油田、墾利6-1油田渤中19-6凝析氣田等。
項目團隊堅持“四驅”推進體系,大力推動技術創新,合理優化施工工序,克服工期緊張、界面復雜資源沖突等諸多困難,全力保障項目建設進度。
整個岸電二期4座海上電力動力平臺均實現了陸地完工最大化,最大程度減少了海上施工工作量。
在設計階段,項目團隊進行事前控制,在基設前期便介入,提前對基設方案提出了優化建議及要求,為詳設工作的順利開展打下了堅實的基礎。
在采辦階段,面對工期緊張等挑戰,對于通用性強、供貨周期長的物資通過科學分析、反復論證,采取了預采辦的形式,保證了材料到貨滿足建造需求。
在陸地建造階段,項目創造性采用了雙層疊片建造技術,快速高壓電纜耐壓試驗技術,主變、散熱器、高抗等預拼裝等技術,大大節約了項目建造工期,實現了組塊提前陸地完工及海上零遺留的完工狀態。
在裝船及海上安裝作業期間,項目團隊高效統籌船舶和人力資源,組織多輪專家審核優化主作業船拋錨及帶纜方案,施工期間統籌周邊平臺人員高效執行關鍵作業,順利完成了渤中19-6岸電平臺導管架組塊及棧橋的海上安裝,確保了海上安裝的關鍵里程碑點。
岸電應用工程項目是中國海油推動大規模電能替代和建設智慧油田的重點項目,對推動我國海上油氣田綠色開發,落實“雙碳”目標具有重要意義。岸電二期項目投用后相比海上平臺自發電,預計用電高峰年節能65萬噸標煤、減少二氧化碳排放100萬噸,節能減排效果顯著。
