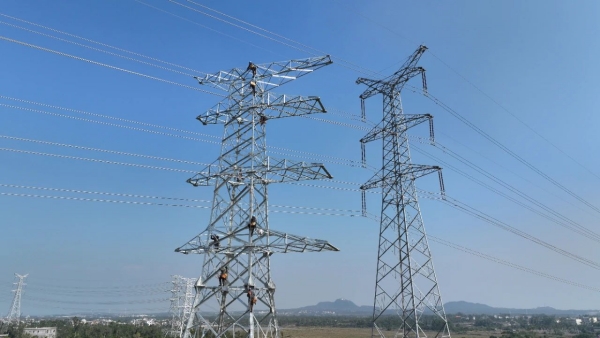

南方電網海南電網公司施工人員開展組塔作業。通訊員 宋印官 攝
據了解,CZ1海上風電場項目位于臨高縣西北部海域,規劃裝機容量60萬千瓦,設計安裝60臺單機容量為10兆瓦的風力發電機組。
為滿足該海上風電項目順利并網發電,南方電網海南電網公司建設配套送出線路工程——220千伏隆豐線,新建鐵塔114基,新建單回架空線路39.93公里。
海上風電項目配套送出線路工程建設時間緊、任務重,海南電網公司采取超常規舉措,啟動應急項目建設模式,設立工作專班,強力統籌推動,確保各環節無縫銜接。項目從可研到開工,僅用了3個月時間,打破了以往同類項目8個月至10個月的紀錄,從開工到投產僅用了6個月,創下了新建同等規模輸電線路的最快施工速度。
據悉,海上風電項目通過2條220千伏海底電纜跟電網相連,海南電網還特別邀請海纜專家指導海纜檢驗等。
