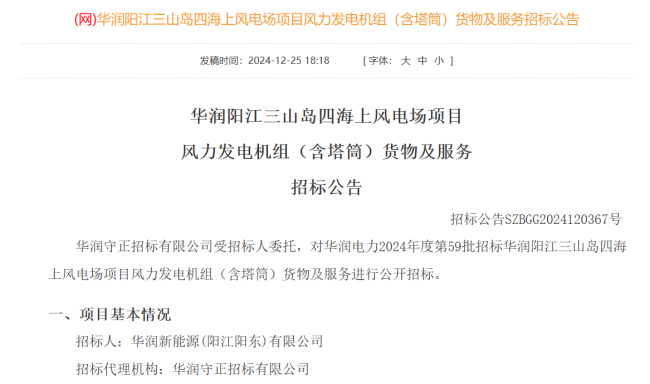

海洋能源網獲悉,12月25日,華潤集團電子招標采購平臺發布《華潤陽江三山島四海上風電場項目風力發電機組(含塔筒)貨物及服務招標公告》。
該項目規劃裝機容量為500MW,計劃布置不超過32臺風電機組,單機容量在16MW至20MW之間。招標內容涉及采購總?cè)萘坎坏陀?00MW的海上風力發電機組、塔筒及附屬設備和配套服務。項目要求投標機型方案全場平均單位千瓦掃風面積不小于3.35㎡/kW,且混排機型不超過2種。此外,投標機型必須滿足項目場址處標準空氣密度下50年一遇的10分鐘平均最大風速和3秒極大風速下的整機載荷安全。
交貨期/工期方面,風力發電機組(含塔筒)及附屬設備的交貨期暫定為2025年9月1日至2026年5月30日,其中9月份供貨數量不少于2套,其余每月供貨數量不少于6套,2026年5月30日前完成總?cè)萘?00MW的全部供貨。風力發電機組基礎頂法蘭的交貨期暫定為2025年4月1日至2025年7月30日,其中4月份供貨數量不少于3套,其余每月供貨數量不少于9套,2025年7月30日前完成全部供貨。
此次招標標志著華潤陽江三山島四海上風電場項目在設備采購和建設方面邁出了實質性步伐,為項目按時建成并網發電奠定了基礎。項目建成后,將為粵港澳大灣區提供清潔能源,助力地區能源結構優化和綠色發展。
