上海市2024年度海上風電項目競爭配置工作方案印發

2024-03-21 16:43     來源:上海市發展改革委     海上風電海上風電項目
海洋能源網獲悉, 3月20日,上海市發展改革委發布關于公布《上海市2024年度海上風電項目競爭配置工作方案》的通知。

場址概況

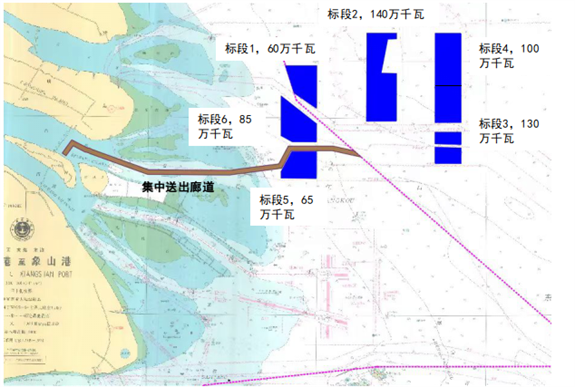

  本方案競爭配置范圍為國家能源局批復我市海上風電規劃場址中的市管海域橫沙東部場址、崇明東部場址,以及國管深遠海I場址、II場址,總裝機容量580萬千瓦。按照科學分片、規模開發、統一送出、有序競爭原則,本次競爭配置項目分為6個標段,具體情況如下:

  標段1(上海市深遠海海上風電1#項目):位于深遠海海域,場址東側避讓長江口內航路,西側避讓生態保護紅線,南側避讓通信管線,西北側為長江口北支航道,規劃裝機容量60萬千瓦。場址中心離岸距離約50公里,場址面積約71.6平方公里。該標段為海上風電技術試點示范項目,關注大容量長葉片風電機組、海上風電融合發展等核心關鍵技術應用。

  標段2(上海市深遠海海上風電2#項目):位于深遠海海域,場址西側避讓長江口內航路,東側避讓分流水域,北側和南側避讓通信管線,規劃裝機容量140萬千瓦。場址中心離岸距離約70公里,場址面積約173.2平方公里。

  標段3(上海市深遠海海上風電3#項目):位于深遠海海域,場址西側避讓分流水域,東側避讓長江口外航路,南側避讓通信管線及北港規劃航路預留,場址中間區域避讓通信管線,規劃開發容量為130萬千瓦。場址中心離岸距離約90公里,場址面積約132.9平方公里。

  標段4(上海市深遠海海上風電場4#項目):位于深遠海海域,場址西側避讓分流水域,東側避讓長江口外航路,北側避讓通信管線,規劃裝機容量100萬千瓦。場址中心離岸距離約90公里,場址面積約106.2平方公里。

  標段5(橫沙海上風電一期項目):位于橫沙島東部市管海域,場址東側避讓長江口內航路,南側避讓北港規劃航路預留及通信管線,規劃裝機容量65萬千瓦。場址中心離岸距離約50公里,場址面積約65.4平方公里。

  標段6(崇明海上風電一期項目):位于崇明島東部市管海域,場址東側避讓長江口內航路,西側避讓生態保護紅線,南北兩側避讓通信管線,規劃裝機容量85萬千瓦,場址中心離岸距離約50公里,場址面積約86.3平方公里。

接入系統

  標段5采用交流送出至長興島消納。其余標段采用直流統一送出,直流電纜登陸長興島后經G40隧道在浦東換流接入主干網架。直流送出工程包括陸上和海上換流站、中間直流電纜以及附屬電氣設備,送出工程建設運維牽頭企業采用方案優選模式產生,本輪海上風電(專指通過直流工程送出的海上風電項目)中標企業有資格參與方案優選。

  市電力公司負責制訂直流送出工程技術要求和評審方案,按程序報市發展改革委同意后組織實施。有意向的海上風電中標企業編制送出工程建設運維方案,市電力公司負責組織評審后提出牽頭企業推薦建議,按程序報市發展改革委同意后執行。牽頭企業組織其他海上風電開發企業(海上風電項目中標后,經市發展改革委同意的海上風電開發聯合體)共同成立項目公司,負責直流送出工程的建設運維,并做好與G40運行管理單位的溝通協調;各海上風電開發企業在送出工程項目公司的股比按其海上風電送出容量占比確定。市電力公司負責做好直流送出工程建設運維的技術監督管理。

部分相關要求

  11.申報企業應承諾按照我市能源主管部門要求配套建設新型儲能裝置,出力不低于海上風電裝機容量的20%(額定充放電時長不少于2小時)。新型儲能可通過自建、合建或容量租賃的模式實現,海上風電并網需同步實現規定一半容量以上的新型儲能建成并網,剩余規模在海上風電并網后一年內建成。新型儲能項目應嚴格按照國家和行業有關標準要求開展設計、建設、安裝、竣工驗收和運營,滿足應急管理、消防、電力監管等相關部門技術與管理要求。





推薦閱讀

嵊泗縣推動海上風電規模化開發,達成“百萬千瓦級海上風電基地”建設目標

海洋能源網獲悉,近日,《嵊泗縣碳達峰實施方案》已發布。方案提出,推動海上風電規模化開發。加快海上風能資源開發,探索發展深遠海風電,招引漂浮式海上風電項目。積極推進海上風電項目開發建設,推進嵊泗1#、3#、4#、7#海上風電場項目的建設進度。依靠地區優勢,構建以海上風能為主導的清潔低碳安全高效的能源體系。到2025年,風電裝機完成市級下達目標,達成“百萬千瓦級海上風電基地”的建設目標。 2024-03-26

舟山市普陀2號海上風電場項目競爭性配置工作公告

為貫徹落實新型能源體系建設先行省要求,深入實施能源綠色低碳發展和保供穩價工程,加快布局新型電力系統,科學合理開發利用省管海域海上風電資源,根據國家、省相關政策和要求,現對舟山市普陀2#海上風電場項目競爭性配置工作公告如下: 2024-03-26

中材科技2023年年報近日正式發布

海洋能源網獲悉,中材科技2023年年報近日正式發布,年總營收258.89億元,凈利潤22.24億元。 在風電葉片方面,2023年實現營收94.74億元,占總營收32.98%,毛利率18.29%。 2024-03-26

陽江青洲六海上風電場項目首批鋼管樁交付 | 防城港海上風電場二期項目首批鋼管樁通過驗收

3月20日,廣州文船重工有限公司承建三峽陽江青洲六海上風電場項目72#、73#機位的兩套鋼管樁完成裝船交付。項目組在建造過程中,積極克服產品、半成品及板材占用場地帶來的困難,緊扣進度要求統籌組織生產,抓安全、保質量,按計劃完成兩套鋼管樁的交付。 2024-03-25

華能岱山1號海風項目首臺風機順利并網

3月23日,岱山1號海風項目首臺風機順利并網。這是華能清能分公司在舟山區域首個海風項目,它的并網,標志著華能在舟山區域發出了第一度新能源電。 2024-03-25

閱讀榜
