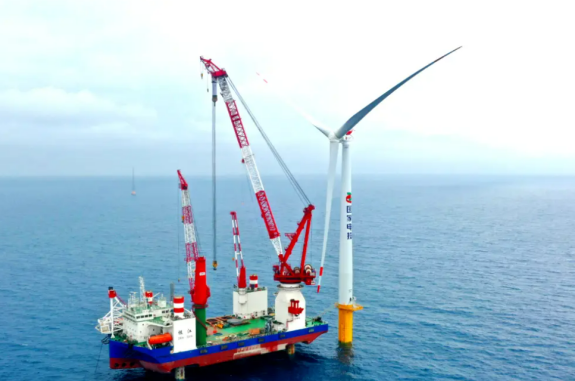

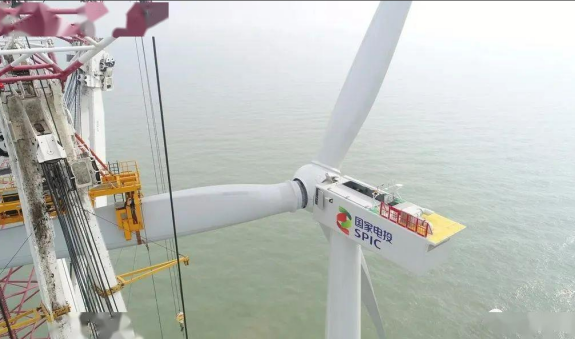

該項目于2021年12月16日全容量并網發電,是山東首批海上風電示范項目、國家電投在山東首個海上風電項目。憑借著深耕藍海的決心和魄力,山東半島南3號海上風電項目的建設跑出了“加速度”。2019年9月29日立項,12月6日取得核準,2020年8月6日陸上集控中心開工,2021年5月14日海上主體開工,6月22日首臺風機吊裝,12月5日完成全部風機葉片吊裝,12月16日實現全容量并網。歷時217天,創海上風電搶裝潮下“當年合同,當年排產,當年施工,當年并網”的新紀錄。
數據顯示,山東半島南3號海上風電項目每年節約標煤約24.1萬噸,年收益額約5億元,年等效滿負荷利用小時數為2594.4h。截至2023年12月13日,半島南3號項目安全運行740天,累計發電量完成14.22億kWh。
