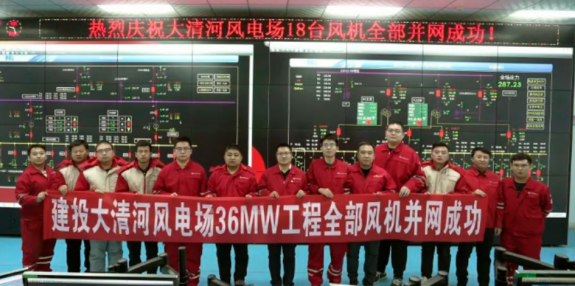

12月18日18時39分開始反送電工作,23時58分反送電成功。12月19日0時26分首臺風機帶電,14時56分首臺風機實現并網發電,20日21時16分16號風機(最后一臺風機)并網成功,實現了全部風機并網發電。大清河項目在建設過程中,面臨著冬季嚴寒施工等諸多困難。為了確保項目能夠按時并網發電,海上風電公司精心組織、周密策劃,積極協調政府和電網公司給予支持和指導,召開會議倒排工期計劃,優化施工方案、強化施工組織,有力推動了項目建設進度。
