中廣核惠州港口100萬千瓦海上風電場分兩期建設,共計安裝104臺海上風電機組,一期25萬千瓦項目于2020年12月13日海上主體工程開工,2021年12月28日全容量并網;二期75萬千瓦項目于2023年3月15日海上主體工程開工,2023年12月12日正式投產。

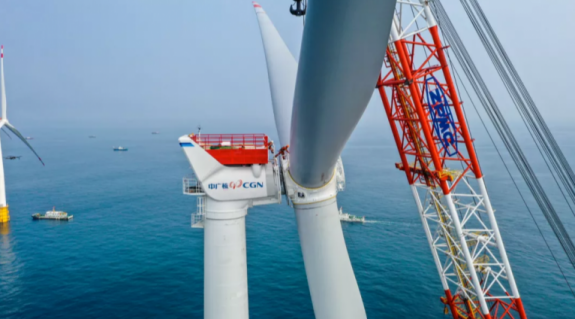

中廣核惠州港口100萬千瓦海上風電項目風場位于無掩護海域,季風更迭使南海環流不斷演變,建設期臺風侵?jǐn)_頻繁,風機機位水深超30米,項目所在海床分布超20米厚淤泥流塑狀土層,所在地海況地質條件極其復雜,且海域全年有效施工窗口期不足120天。項目二期實施過程中,實際有效窗口期不足60天,施工高峰期,同時有9艘國內最先進的風機安裝平臺在現場參與建設,在保證施工安全、質量的前提下,創造了國內風機吊裝新速度。該項目創新研發了具有新型過渡段結構的深水區導管架基礎,成功破解大兆瓦海上風電機組基礎結構體系設計關鍵難題,并采用了多種大容量新型風機,其中包括世界單機容量最大的抗臺風半直驅12兆瓦海上風電機組,以及國內首臺14兆瓦海上風電機組,其125米的風機葉片為國內最長。同時,該項目還刷新了行業內多項紀錄:吊裝完成國內首個750兆瓦海上升壓站,是國內首個成功運用智能水下定位架、氣囊輔助安裝海升導管架的海上風電項目,也是國內首個完成地勘當年即建成投產的海上風電項目。
