海上安裝承包商Jan De Nul本周將完成海上風電場Hollandse Kust(西阿爾法)到TenneT變電站的安裝,該變電站距離荷蘭近海Egmond aan Zee海岸50公里。
這將是該風電場繼今年早些時候完成的第二條電纜連接。

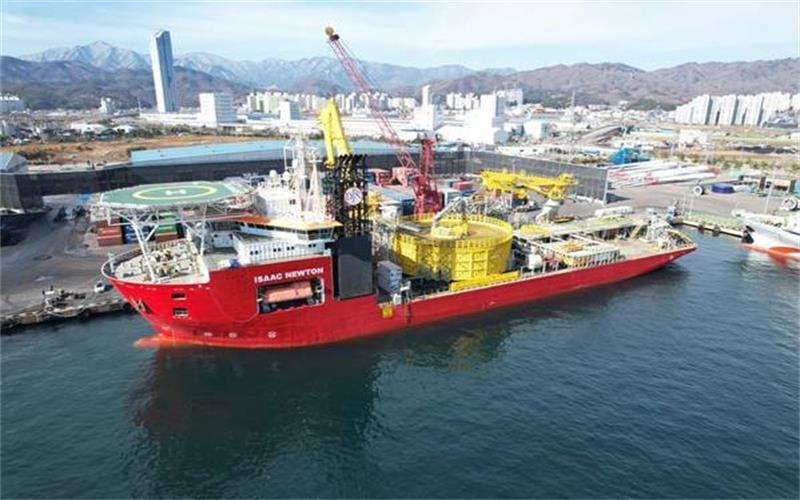

“電纜鋪設船Isaac Newton將于本周出現在Heemskerk/Wijk aan Zee海岸附近,船上有超過六十公里的海上電纜。通過這個電纜部分,承包商組合Jan de Nul集團/ LS Cable & System正在實現第二次連接,“TenneT周四表示。
距離海灘約五公里,Jan de Nul將把“西阿爾法”第二條電纜的第一部分帶到地面。這條電纜去年已經被拉到沙丘下面,之后第一公里被鋪設在海床上。在艾薩克牛頓號上,末端(目前仍封頂)將通過所謂的套管連接連接到船上的電纜。
連接完成后,電纜將放回海床上。
“與此同時,比利時承包商船隊的工作船Symphony出現在海岸附近。船上有無人電纜鋪設車Swordfish。一旦Isaac Newton號啟航,海纜將從船上的大轉盤上慢慢解開。Symphony在其后面航行,控制Swordfishs號,然后將電纜鋪設到海底。”。
電纜將安裝到TenneT為“West Alpha”風電場建造海上變壓器平臺的現場。
為此,在距離濱海埃格蒙德海岸約 50 公里處,起落架已經在海底。
“今年夏天,現成的上層建筑將被放置在它上面。通過這種電網連接,TenneT將很快將能源從海洋帶到陸地,“TenneT說。
根據TenneT的說法,將由殼牌和Eneco的合資企業Ecowende實現和運營的“West Alpha”風電場將很快由54臺風力渦輪機組成,總容量為756兆瓦。
TenneT表示:“這足以滿足荷蘭目前約3%的電力需求。這相當于100萬戶家庭的電力消耗。風電場預計將于2026年全面投入運營。”。
